重庆市公安局足球下注平台 分局关于重庆至黔江铁路足球下注平台 菜园坝转盘施工期间实施交通管制的通告

打印 打印
分享到

为保障重庆至黔江铁路(渝黔铁路)菜园坝转盘明挖段施工期间的道路交通安全与秩序,根据《中华人民共和国道路交通安全法》第三十九条规定,决定对施工区域实施临时交通管制。现将有关事项通告如下:

一、施工及管制时段

本项目施工期为2026年43日至2026年11月30日,分两个阶段实施临时交通管制:

1、第一阶段管制: 2026年43日至2026年7月31日,封闭菜园坝转盘往八一隧道方向车行道。

2、第二阶段管制: 2026年81日至2026年11月30日,封闭向阳隧道往菜园坝转盘辅道车行道。

第一阶段交通组织调整

封闭菜园坝转盘往八一隧道方向车行道。同时禁止车辆由向阳隧道出口经菜园坝立交高跨匝道往南区路方向行驶,禁止车辆由向阳隧道出口经菜园坝转盘辅道往菜园坝转盘方向行驶。相关方向车辆需按以下方案绕行:

1、南区路往八一隧道方向:车辆改由经南区路菜园坝立交高跨匝道往向阳隧道出口方向行驶进入八一隧道。

2、菜园坝转盘往八一隧道方向:车辆改由经菜园坝转盘辅道往向阳隧道出口方向行驶进入八一隧道。

3、向阳隧道出口往菜园坝立交方向:车辆通过新建施工便道往菜园坝方向行驶;同时调整菜袁路至重庆汽车站路段交通组织为双向通行,允许往菜袁路方向车辆驶出,不再绕行菜园坝转盘。

4、曾家岩隧道长江滨江路出口往菜袁路方向:待新建连接道建成后(正在建设中),改走该连接道,不再绕行菜园坝转盘。

5、菜园坝长江大桥往菜园坝转盘方向:根据交通流量变化,适时封闭菜园坝长江大桥往菜园坝转盘下穿道,车辆经长江滨江路绕行。

三、第二阶段交通组织调整

1、封闭向阳隧道往菜园坝转盘辅道车行道,其余方向全面恢复施工前交通组织。

2、向阳隧道往菜园坝转盘方向:通过新建施工便道驶入。

四、行与公共交通保障

1、人行通行:施工期间,施工单位将同步建设人行便道及人行天桥,确保行人通行安全、不中断。

2、公交调整:公交菜园坝站暂停使用,原停靠公交线路将分流至周边新建站点,请市民关注公交集团官方通告及现场引导标识前往就近站点乘车。

其他注意事项

施工期间,公安交通管理部门将根据施工进度、路网交通流量变化适时调整交通管控措施,并通过平安渝中、渝中交警公众号、导航软件等平台及时发布相关信息。请广大市民遵守本通告规定,严格按照交通标志、标线指示通行,服从现场民(辅)警指挥。感谢您的支持与配合,施工期间给您带来的不便,敬请谅解。

(此件公开发布)

                      渝黔铁路菜园坝转盘施工期间第一阶段交通组织

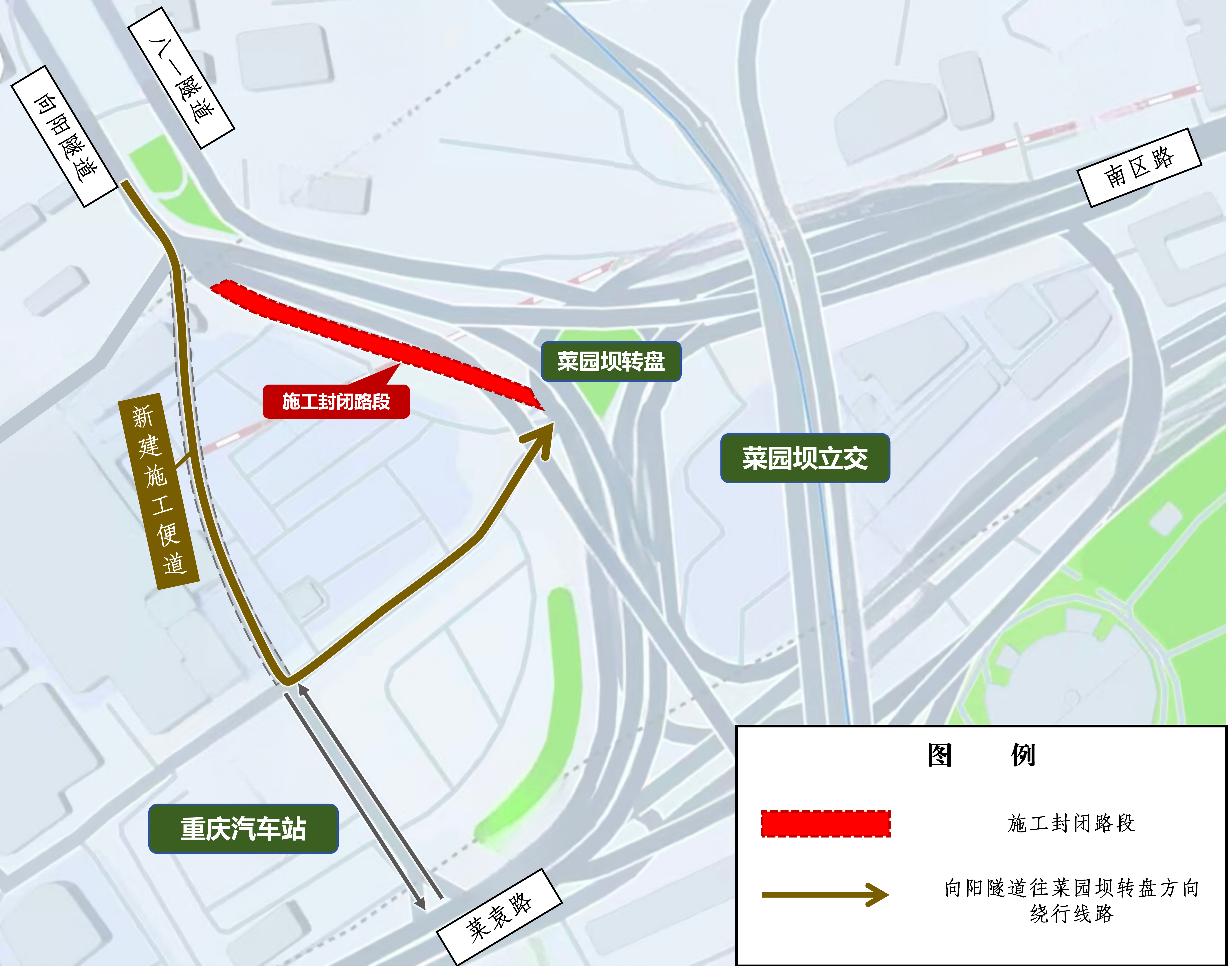

渝黔铁路菜园坝转盘施工期间第二阶段交通组织

重庆市公安局足球下注平台 分局

2026年325
